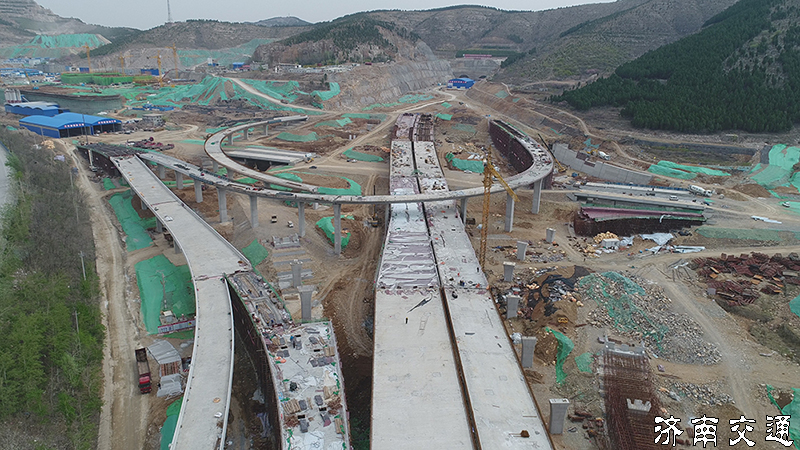

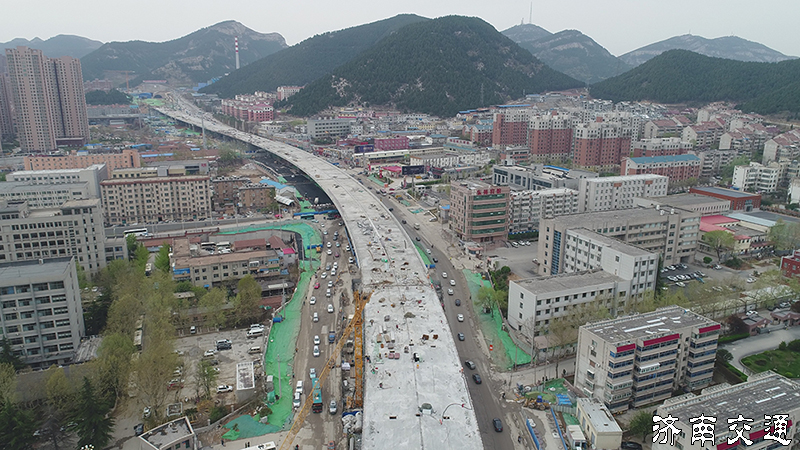

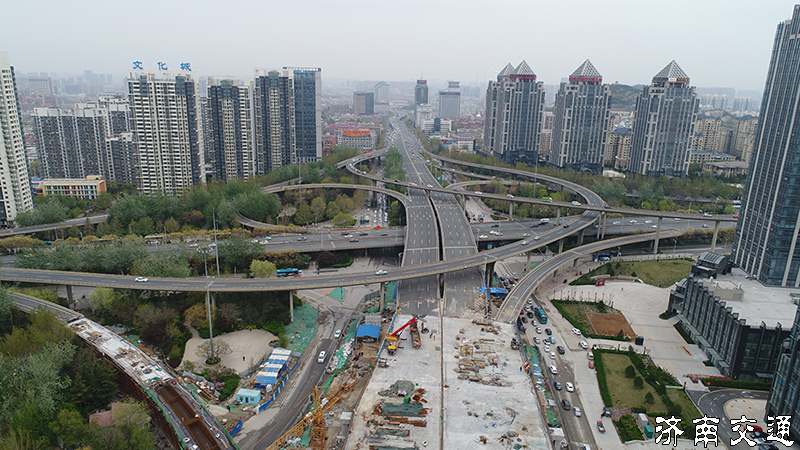

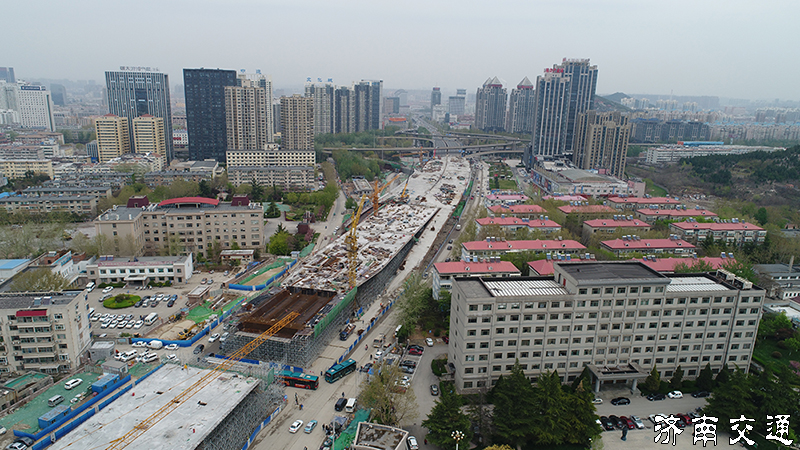

作為我市“高快一體”快速路網的重要組成部分和全市公路交通建設領域重點工程,二環東(南)延長線工程對于緩解城市交通擁堵、擴展城市發展空間的作用不言而喻。今年年初,根據省委、市委主要領導的要求,要在保證質量和安全的前提下加快建設步伐,切實做到“精準、精細、精心”施工,確保工程早日完工。市交通公路部門迅速落實這一要求,圍繞“快”字和“精”字狠下功夫,擼起袖子加油干,全力加速推進兩個工程建設。
截至目前,兩個工程累計完成產值47.3684億元,占概算總投資的65.5%。完成路基土石方711.4萬立方米,完成率95.3%;完成隧道開挖14657.1米,占總量的81.5%;完成橋梁投資4.93億元,占總量的71.1%。各項工作進展順利,在確保年底前竣工通車的前提下,力爭盡早實現這一目標。
二環東(南)路延長線工程是濟南市快速路網規劃的重要路段,其中二環東路南延工程是我省規劃濟南東部至泰安快速通道的組成部分,二環南路東延工程與二環南路高架橋及西延線共同構成市區南部東西方向城市快速交通走廊。兩個工程先期開工路段均于2015年8月開工,計劃2017年底建成通車。
二環東(南)路延長線工程有兩個突出的特點,一是橋隧比重高,技術要求高。二是地質條件復雜,施工難度大。兩個工程橋隧比達64.6%,共建6條隧道,分別是二環東路南延工程老虎山隧道(左線1738米、右線1870米)、小嶺隧道(500米)、大嶺隧道(左線963米、右線965米)和二環南路東延工程漿水泉隧道(左線3101米、右線3085米)、龍鼎隧道(2185米)、港溝隧道(左線1105米、右線1091米),6條隧道全長占總路線長度的42.8%,且均為雙向八車道公路隧道,開挖寬度達20米,最大開挖斷面219.8平方米,為全省跨度最大公路隧道,存在很大技術風險。另外,二環東(南)路延長線工程隧址區山體破碎帶多,洞身淺埋段長,地質條件復雜。
不論工程量,還是施工難度,二環東(南)路延長線工程的隧道工程都創下了我市建設歷史上的新紀錄。 其中老虎山隧道單洞凈寬17.608米,橫斷面按四車道布置,是全國單洞跨徑最大的公路隧道。漿水泉特長隧道全長3100米,按雙向八車道設計,其單洞最大開挖斷面為219.8平方米,屬于超大斷面隧道,該隧道屬國內雙洞單向四車道最長的山嶺公路隧道。小嶺隧道位于二環東路南延工程中段,穿越市中區興隆山,北接搬倒井樞紐立交,向南經小嶺分離立交后連接大嶺隧道,為雙向八車道分離式一級公路隧道,左線、右線全長1000米,凈寬17.6米,開挖寬度達20米,最大開挖斷面219.8平方米,為省內同類隧道中最大的斷面公路隧道。
為全力加速推進工程建設,市交通公路部門針對兩個工程的突出特點,加強與建設單位的溝通協作,堅持科技創新,不斷建立健全質量管控體系,全力打造品質工程,確保安全施工。
為克服當前橋梁、隧道施工中的質量通病,二環東(南)路延長線工程全面推行工藝標準化建設。在隧道施工方面,項目建設單位自主研發了防水板掛設紅外線定位裝置,避免了熱熔墊圈不均勻的情況;防水板與熱熔墊圈之間使用超聲波點焊機焊接,焊接效果牢固;使用止水帶焊接機進行止水帶連接,避免了止水帶接頭綁扎而引起的二襯滲漏隱患;邊墻縱向止水帶采用定位夾具固定,確保止水帶順直、居中。與此同時,鑒于本項目技術難度大、安全風險高,市交通公路部門與建設單位密切配合,堅持創新帶動,提升項目效益。開展《復雜城區環境下大跨度公路隧道群建設關鍵技術》專題研究,確保隧道建設安全,有效避免洞口失穩、塌方、突水涌泥等災害,提高工作效率與質量,使項目成為我國雙線八車道公路隧道設計、施工行業標準和工程示范基地,促進行業技術進步。建設單位研發的《一種泥漿分離循環設備》獲得國家實用新型專利授權,相較于傳統泥漿池,泥漿外運減少一半,極大地降低了外運成本,清孔效率提高3倍,節省施工用水。基于項目研發的《隧道二次襯砌模板臺車用堵頭模板、堵頭節點及封堵方法》獲得國家發明專利授權。
工法方面,在項目隧道IV級圍巖施工中創新性的提出了半步CD 法,縮短了拆除臨時支撐的時間,每10米可以縮短工期0.5天。燕山立交高架橋工程在現澆箱梁施工中采用盤扣式腳手架,空間用鋼量節約50%以上,所有的構配件均采用熱鍍鋅工藝處理,美觀的同時大大延長了使用壽命,降低了使用成本。在Ⅲ、Ⅳ級圍巖中開展光面爆破技術,避免了二次爆破,提高了現場施工的安全性。采用約束混凝土支護替換代替?zhèn)鹘y(tǒng)型鋼拱架,了有效解決大跨度隧道施工中的鋼拱架變形及噴射混凝土脫落問題。
為提升工程品質,兩個工程專門建立了以院士牽頭的專家支持體系,匯集頂級智慧,及時解決隧道特大軟弱層坍塌、淺埋等關鍵技術難題,保證了安全和品質。對重大技術方案組織專家逐一論證,有效地提高了施工方案的可操作性,為項目科學決策提供依據。
二環東(南)延長線工程進展
截至目前,兩個工程其中,二環東路南延工程累計完成投資17.7814億元,占總量的64.6%,路基填挖方完成總量的92.1%;橋涵工程完成總量的81.4%,隧道開挖完成總量的79%。二環南路東延工程累計完成投資29.587億元,占總量的66.0%,路基填挖方完成總量的96.5%;橋涵工程完成總量的62.6%,隧道開挖完成總量的82.7%。
1.二環東路南延高架橋:樁基完成360根,占總量的100%,承臺完成148座,占總量的100%,墩柱完成181棵,占總量的100%,箱梁完成23.25聯,占總量的86.1%。
2.老虎山隧道:洞門及明洞土石方開挖完成127.75千立方米,占總量的100%;洞身開挖支護完成總長的69.8%;鋪底完成總長的57.4%;襯砌完成總長的43.9%。
3.小嶺隧道:洞門及明洞土石方開挖完成93.99千立方米,占總量的100%;洞身開挖支護完成總長的100%;鋪底完成總長的100%;襯砌完成總長的100%。
4.大嶺隧道:洞門及明洞土石方開挖完成78.60千立方米,占總量的79.8%;洞身開挖支護完成總長的86.4%;鋪底完成總長的71.5%;襯砌完成總長的53.5%。
5.漿水泉隧道:洞門及明洞土石方開挖完成129.2千立方米,占總量的100%;開挖支護完成總長的78.9%;襯砌完成總長的55.8%;鋪底完成總長的64.9%。
6.龍鼎隧道:洞門及明洞土石方開挖完成277.83千立方米,占總量的100%;開挖支護完成總長的80.13%;襯砌完成總長的62.08%;鋪底完成總長的72.69%。
7.港溝隧道:洞門及明洞土石方開挖完成140.72千立方米,占總量的100%;開挖支護完成總長的99.23%;襯砌完成總長的85.71%。
